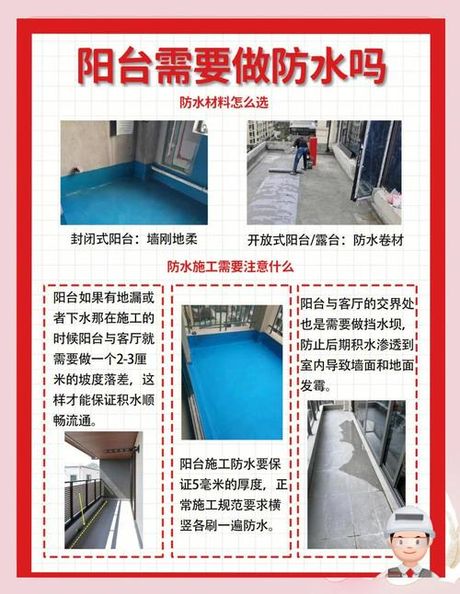

阳台防水怎么做,阳台防水施工标准指南

基层处理核心要求

清除地面浮灰、沙粒及凸起物,确保基面坚实平整。水泥砂浆找平并形成1%-2%坡度,坡向地漏方向。干燥基层需洒水湿润,避免防水涂料失水开裂。

阳台防水怎么做,阳台防水施工标准指南

细部节点强化处理

管根、地漏周边开槽后用堵漏王封堵密实,并制作10cm高的防水砂浆"止水墩"。阴阳角打磨成圆弧形,立面与平面各延伸涂刷15cm防水涂料。窗框与墙体缝隙填充聚氨酯发泡胶,外侧嵌耐候密封胶抗沉降。

防水层涂刷技术

选用高延伸率防水涂料(如东方雨虹、德高等品牌),适应温差变形。分两次薄涂,首层纵向涂刷,二层横向涂刷,厚度均匀无盲区。关键区域涂刷高度标准:

  • 放置洗衣机区:≥1.2米
  • 开放式阳台墙面:≥30厘米
  • 封窗阳台窗框周边:满涂至窗沿

闭水试验验证标准

涂层固化48小时后进行测试。蓄水深度≥2厘米,持续48小时,每2小时检查水位。楼下天花板无渗漏痕迹视为合格。

差异化施工方案

开放式阳台:全地面防水覆盖,墙面涂刷高度≥30厘米。地漏处采用双层防水涂料。

封闭式阳台:重点处理窗框密封与地面坡度。无洗衣功能时墙面涂刷高度可降至15厘米。

露台:铺设玻纤网布增强层,专用胶水固定接缝。防水涂料渗透玻纤网后形成整体膜层。

材料与工艺保障

刚性防水与柔性涂料结合使用。阴阳角加贴防水聚酯布,抵抗建筑沉降拉裂。阳台与客厅保持2-3厘米高度差,阻隔雨水倒灌。

功能性设计要点

排水口低于墙体侧边,确保快速排水。优先选择大排水量地漏,定期清理防堵塞。防水层干固后及时施工饰面层,避免后续破坏。

专业级工艺标准

鸿扬家装八道工序:

  • 铲除原开发商防水层
  • 水泥砂浆覆盖加固基层
  • 阴阳角圆弧处理
  • 墙地接口贴防水聚酯布
  • 双层蓄水验证(回填前 回填后)

防水工程终身质保需书面承诺施工标准,杜绝口头协议。
